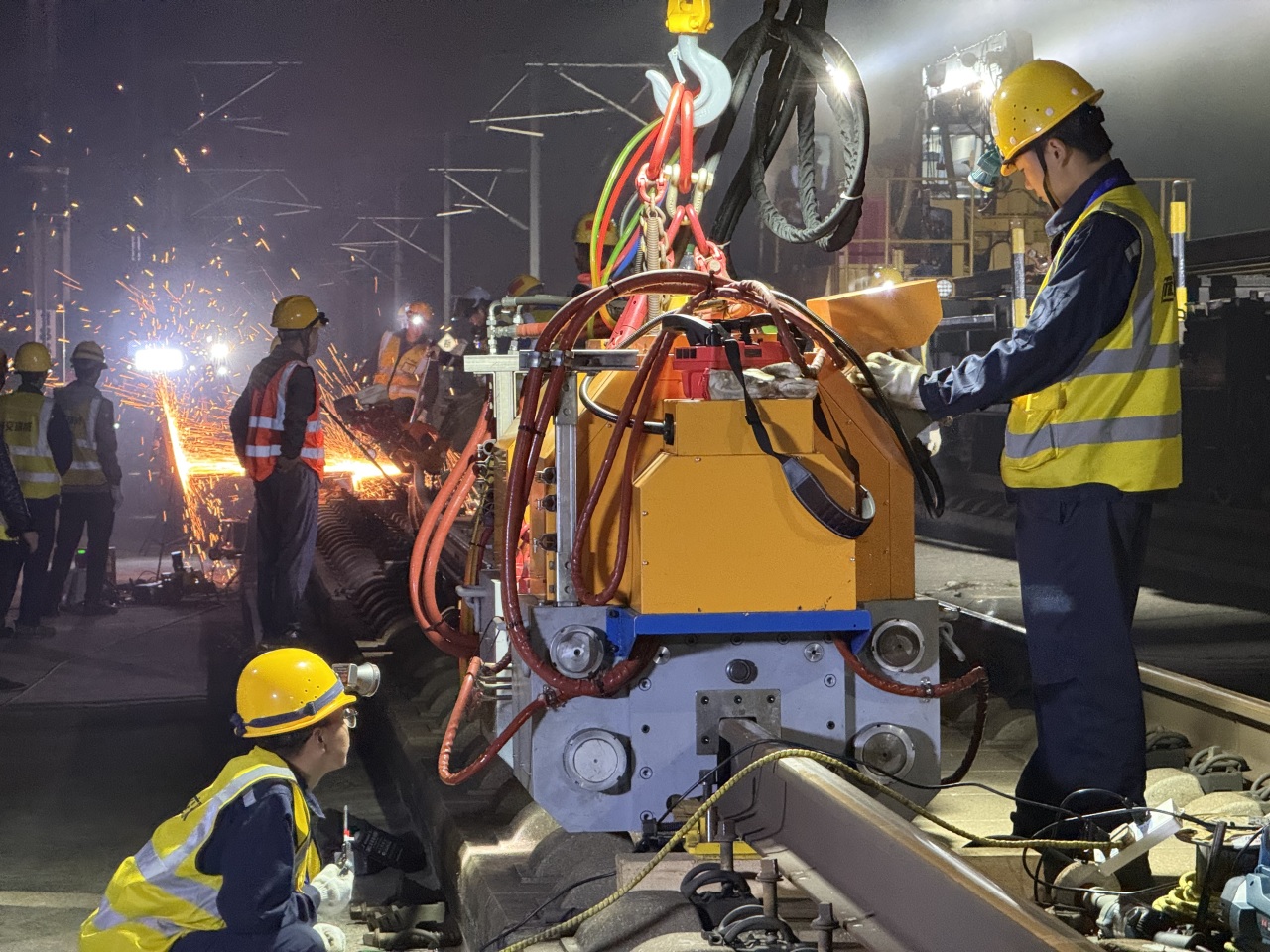

导语
天窗作业,最怕关键小零件“掉链子”。
为落实国铁集团关于“筑牢安全基础、强化风险防控、提升设备质量”的工作部署,瑞威科技结合气压焊轨车现场应用实际,正式推出 《钢轨气压焊轨机设备现场维保系列指南》 。本系列旨在建立系统化、标准化的设备维护体系,同时为一线作业人员提供清晰、可操作的应急指导。


本指南适用于三种情形
故障/预防性/拆装 更换

作为系列开篇,我们将聚焦“气体防爆电磁阀”的更换作业。 它是焊轨设备的关键控制部件,虽不常换,但一旦泄漏、卡滞,直接影响焊轨进度——而更换它又有防爆安全要求,容不得半点马虎。
我们始终坚持:安全第一、规范操作、风险可控。本指南力求让每一位现场人员看得懂、用得上、换得稳。
接下来,请随我们进入正题——气体防爆电磁阀的规范更换步骤。
一、作业前准备
更换作业前,应重点做好以下安全措施:
1.确保作业区域通风良好,消除明火及潜在点火源;
2. 对气体系统进行以下规范流程:
①断气通风
②氩气清洗

(氩气清洗前先通可燃气体)

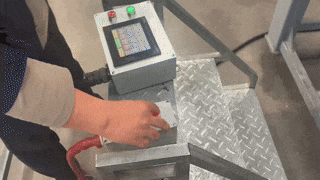

③使用焊机操作面板点击清洗- 通气约10秒- 随即点击关气按钮
④关闭氧气和乙炔并打开氩气按钮,等待约10秒随即关闭氩气清洗
⑤关闭电磁关火装置上的三个气体手动截止阀

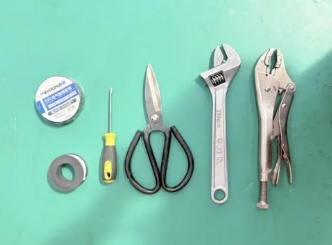

工具准备
活动扳手、大力钳、剪刀、电工胶布、生料带、肥皂水
二、旧件拆除

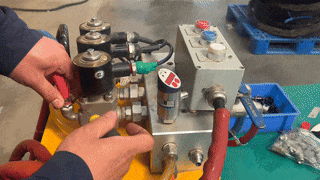

在拆除过程中,应遵循设备结构与操作规程
1.按顺序断开气路及连接部件

2.使用合适工具进行拆卸,避免对关键部位造成损伤

3.对连接接口及密封部位进行必要保护,密封配件收纳
4.将原部件与系统彻底分离

注意事项
更换作业时,电磁阀关键部位应避免受力;接线前需拆除线圈保护胶带

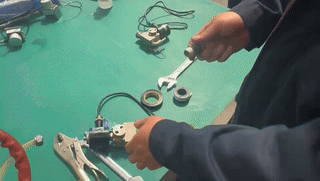

三、新件安装
新阀安装需保证连接可靠、方向正确:
1.接口进行规范密封处理

2.按原结构,原位置进行装配复位,确保连接紧固、密封有效。


注意事项

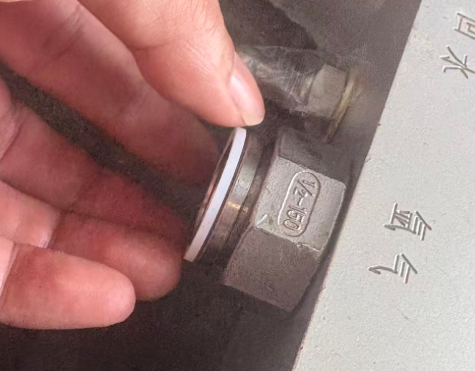

别忘了检查接头密封圈的状态
四、气路系统恢复
完成安装后,应进行系统恢复:
1.规范完成电气连接与防护处理
2.恢复气路连接并进行固定
3.对线束与管路进行整理与加固
五、调试与确认:闭环验证
作业完成后,应进行全面检查:
1.开展气密性检测,确保无泄漏
2.分阶段进行压力测试
3.检查阀体动作状态与运行稳定性
4.确认系统恢复至正常运行状态

注意事项
使用肥皂水确认各个接头处密封完好,特别说明严禁采用非规范方式进行检漏或测试

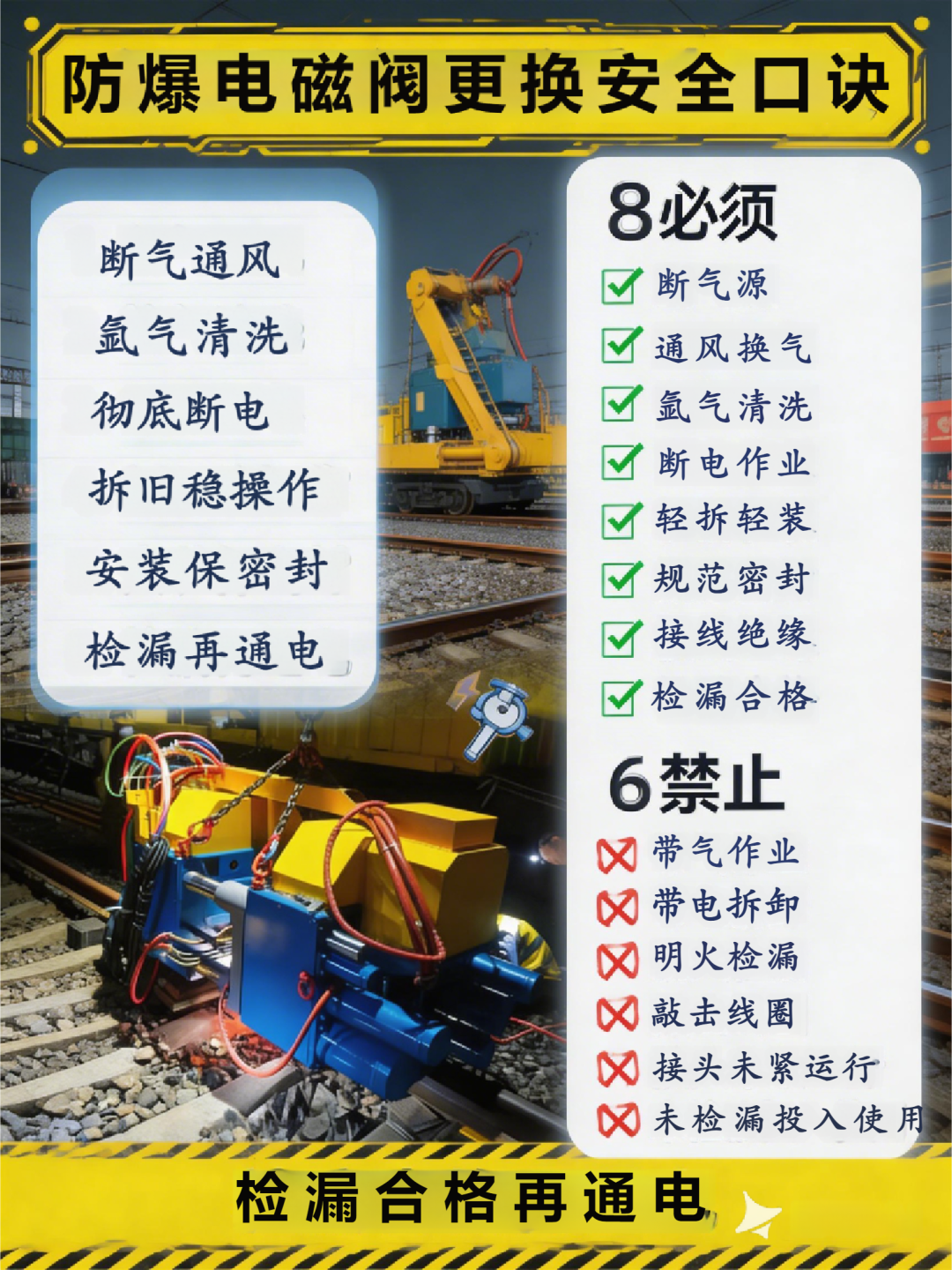

小阀不大,关乎安全与进度;规范一步,省去十次抢修路。牢记操作要点,守住天窗节点——瑞威维保系列,持续为您护航。
后续,瑞威科技将围绕设备维保的更多关键节点,持续推出系列指南,助力现场作业本质安全水平与设备运维标准化能力稳步提升。
敬请关注。
